Trong lĩnh vực xây dựng hiện đại, thi công lắp dựng kết cấu thép đang trở thành xu hướng được ưa chuộng nhờ tính linh hoạt, độ bền cao và thời gian thi công nhanh chóng. Từ nhà xưởng, nhà tiền chế cho đến các công trình cao tầng, kết cấu thép mang lại giải pháp tối ưu về kỹ thuật và kinh tế. Trong bài viết dưới đây, Mec - Việt Nam sẽ giúp bạn hiểu rõ quy trình, lợi ích và những lưu ý quan trọng khi thi công lắp dựng kết cấu thép.
Nguyên tắc cơ bản trong thi công lắp dựng kết cấu thép
Quy trình lắp dựng kết cấu thép phải tuân theo các nguyên tắc kỹ thuật nghiêm ngặt để đảm bảo an toàn và độ chính xác cho toàn bộ công trình.
Nguyên tắc cơ bản trong thi công lắp dựng kết cấu thép
Trước tiên, việc lắp dựng cột thép được kết hợp với xà gồ vách (nếu có), tiếp đó là lắp hệ giằng để cố định và liên kết các cột lại với nhau. Việc căn chỉnh cột cần được thực hiện chuẩn xác tuyệt đối trước khi tiến hành lắp kèo.
Tùy theo biện pháp thi công được lựa chọn, khung kèo có thể được lắp từ phía trong ra ngoài hoặc theo hướng di chuyển của xe cẩu. Điểm xuất phát của quá trình lắp dựng luôn là gian nhà có hệ giằng cột và giằng mái (giằng gió), nơi đóng vai trò then chốt trong việc giữ ổn định kết cấu.
Trước khi thi công các khung liền kề, cần cố định khung đầu tiên tại vị trí giằng gió. Quy trình này được lặp lại tuần tự cho các khung tiếp theo để đảm bảo tính đồng bộ và ổn định. Trong suốt quá trình thi công, hệ giằng tạm là bắt buộc nhằm đảm bảo an toàn và hỗ trợ định vị kết cấu. Các thanh xà gồ vách và xà gồ mái sẽ được liên kết với cáp giằng để cố định và kết nối các khung lại với nhau.
Khi chuẩn bị lắp đặt tôn lợp mái, việc căn chỉnh khung kèo và xà gồ cần được thực hiện kỹ lưỡng. Các bộ phận phải được làm sạch, kiểm tra và sơn lại tại các vị trí trầy xước trước khi thi công lớp bao che.
Ở giai đoạn hoàn thiện, công nhân cần sử dụng dây căng hoặc phấn để đánh dấu, giúp xác định chính xác vị trí các mốc, đảm bảo các tấm tôn được lắp thẳng hàng. Khi di chuyển trên mái, cần bước vào sóng âm (sóng thấp), tuyệt đối tránh dẫm lên sóng dương (sóng cao) để hạn chế nguy cơ móp, thủng tôn. Đặc biệt, không được đi lại trên các khu vực đã lợp tôn sáng để tránh gây hư hỏng.
Xem thêm: Thi công lắp đặt hệ thống PCCC cho nhà xưởng đạt chuẩn
Quy trình thi công lắp dựng kết cấu thép đạt chuẩn của Mec-Việt Nam
Quy trình thi công lắp dựng kết cấu thép là một quá trình phức tạp, đòi hỏi sự chính xác và tuân thủ nghiêm ngặt các tiêu chuẩn kỹ thuật. Dưới đây là quy trình thi công lắp dựng kết cấu thép chi tiết, bao gồm các bước chính:
Quy trình thi công lắp dựng kết cấu thép tiền chế
Bước 1: Chuẩn bị trước khi thi công lắp dựng
Khảo sát mặt bằng thi công: Trước khi tiến hành thi công, cần thực hiện khảo sát hiện trạng mặt bằng để đánh giá vị trí lắp dựng, điều kiện địa chất, mức độ ổn định nền móng, không gian thao tác, cũng như lối di chuyển cho thiết bị thi công như xe cẩu, xe tải vận chuyển.
Tập kết vật tư và thiết bị: Tất cả cấu kiện thép, bu lông, xà gồ, tôn lợp, vật tư phụ trợ, thiết bị máy móc, giàn giáo, dây cẩu... phải được tập kết đầy đủ và đúng chủng loại tại khu vực thi công, đảm bảo thuận tiện cho quá trình lắp dựng và an toàn lao động.
Kiểm tra thiết bị và nhân lực: Toàn bộ thiết bị thi công như xe cẩu, tời nâng phải được kiểm tra kỹ thuật định kỳ và đảm bảo đạt chuẩn vận hành. Nhân lực tham gia lắp dựng cần có tay nghề chuyên môn, được đào tạo về an toàn lao động, đồng thời trang bị đầy đủ thiết bị bảo hộ cá nhân (mũ, đai an toàn, giày, găng...).
Căn chỉnh tim móng và định vị bu lông: Thực hiện đo đạc, đánh dấu chính xác tim móng và vị trí gối cột bằng dây căng, thước thủy bình, máy toàn đạc hoặc laser. Các bu lông chờ cần được định vị chính xác để đảm bảo kết cấu khớp hoàn toàn khi lắp dựng.
Bước 2: Lắp dựng khung chính (kết cấu thép)
Lắp cột thép: Cột thép được cẩu dựng và đặt chính xác vào vị trí chân móng, liên kết với bu lông neo đã chôn sẵn. Sau đó, dùng giằng tạm hoặc chống xiên để giữ cột ổn định trước khi lắp các cấu kiện tiếp theo.
Lắp kèo chính: Khi hệ cột đã được cố định vững chắc, tiến hành lắp đặt kèo liên kết đỉnh cột bằng bu lông liên kết. Cần đảm bảo độ cân bằng và chính xác để duy trì sự ổn định cho toàn bộ khung.
Lắp hệ giằng (giằng cột, giằng mái): Lắp đặt hệ giằng bằng cáp hoặc thanh giằng để cố định vị trí các cột và tăng khả năng chịu lực gió, lực ngang cho hệ khung.
Lắp khung tiếp theo: Thực hiện lắp dựng tuần tự từ gian nhà đầu tiên (nơi có giằng gió), tiếp tục lắp khung theo chiều di chuyển của thiết bị nâng. Mỗi khung dựng xong cần được kiểm tra, hiệu chỉnh trước khi chuyển sang khung kế tiếp.
Lắp dựng khung chính
Bước 3: Lắp đặt xà gồ và hệ phụ trợ
Xà gồ mái và xà gồ vách: Lắp đặt hệ xà gồ liên kết giữa các khung kèo và cột bằng bulông hoặc vít tự khoan. Việc căn chỉnh cần đảm bảo khoảng cách đều nhau, đúng cao độ thiết kế và không bị xoắn vặn.
Lắp hệ thống thanh chống dọc và thanh giằng phụ: Lắp các thanh chống dọc, giằng phụ để hỗ trợ giữ vững xà gồ, tránh võng, cong hoặc mất liên kết trong quá trình sử dụng.
Bước 4: Lợp tôn mái và lắp đặt tôn vách
Kiểm tra căn chỉnh khung kèo: Trước khi lợp tôn, kiểm tra lại toàn bộ hệ kết cấu, căn chỉnh khung kèo thẳng hàng, vệ sinh bề mặt thép và xử lý lại lớp sơn ở những vị trí trầy xước.
Lợp tôn mái: Tôn được lợp từ đỉnh mái xuống chân mái, từng tấm được cố định bằng vít chuyên dụng. Trong quá trình di chuyển trên mái, công nhân phải đi theo sóng âm (sóng thấp) để tránh gây móp, thủng bề mặt tôn.
Lắp tôn vách: Tôn vách được lắp từ dưới lên, chồng mí đúng kỹ thuật để chống dột, đồng thời đảm bảo tính thẩm mỹ và độ kín khít theo thiết kế.
Bước 5: Lắp đặt phụ kiện và hoàn thiện
Phụ kiện công trình: Lắp đặt các bộ phận phụ như máng xối, cửa đi, cửa sổ, ô thông gió, tấm tôn lấy sáng... đảm bảo đúng vị trí và chắc chắn.
Hệ thống kỹ thuật bổ sung: Nếu có, tiếp tục lắp hệ thống thoát nước mái, chống sét, đèn chiếu sáng, máng điện, hệ thống PCCC và các thành phần kỹ thuật liên quan khác.
Bước 6: Nghiệm thu và bàn giao công trình
Kiểm tra kỹ thuật toàn bộ hệ kết cấu: Đánh giá lại chất lượng thi công thông qua việc kiểm tra bu lông liên kết, mối hàn, độ phẳng mái, độ thẳng đứng của cột và sự đồng bộ của các cấu kiện.
Đo đạc đối chiếu với thiết kế: Thực hiện đo đạc, so sánh thực tế với bản vẽ thiết kế ban đầu để phát hiện các sai lệch, từ đó điều chỉnh kịp thời.
Lập biên bản nghiệm thu và bàn giao: Sau khi hoàn tất mọi hạng mục, tiến hành lập biên bản nghiệm thu có xác nhận từ các bên liên quan, hoàn thiện hồ sơ pháp lý và bàn giao công trình đưa vào sử dụng.
Xem thêm: Thi công nhà xưởng trọn gói từ A-Z tại TP.HCM
Trang thiết bị trong thi công lắp dựng kết cấu thép
Thi công lắp dựng kết cấu thép đòi hỏi nhiều trang thiết bị chuyên dụng để đảm bảo an toàn và hiệu quả. Dưới đây là một số trang thiết bị chính thường được sử dụng:
Thiết bị máy móc thi công di động
Bao gồm các loại như xe tải vận chuyển, xe cẩu thùng, tời nâng,... Những thiết bị này chỉ được phép đưa vào công trường khi đã được kiểm tra kỹ lưỡng và do người điều khiển có tay nghề thực hiện.
Tại các vị trí có khả năng máy móc tiếp xúc với nguồn điện, tất cả dây dẫn phải được che chắn hoặc gắn cờ báo hiệu rõ ràng. Những dây có nguy cơ gây tai nạn cần được ngắt điện hoặc xử lý đảm bảo an toàn trước khi thi công.
Tuyệt đối không để thiết bị hoạt động phía trên các dây điện. Máy móc không được vận hành ở khoảng cách dưới 4,5 mét tính từ nguồn điện có điện áp trên 220V.
Luôn tránh di chuyển gần hoặc đứng dưới vật đang được cẩu. Tất cả vật nặng khi cẩu lên phải sử dụng dây lèo (tagline) để điều khiển hướng di chuyển. Trước mỗi lần cẩu, cần xác định vị trí cẩu và nơi hạ vật chính xác trong khu vực thi công, đồng thời thực hiện đánh giá rủi ro và đảm bảo an toàn lao động theo đúng quy trình ATLĐ.
Trong suốt quá trình làm việc, cần hạn chế tối đa việc làm trầy xước lớp sơn hoàn thiện trên kết cấu bằng cách dùng đai nylon kèm lớp đệm bảo vệ tại các điểm tiếp xúc hoặc sử dụng cùm xuyên qua lỗ bu lông để nâng hạ.
Thiết bị máy móc thi công di động
Dây cẩu và dây treo
Tất cả dây cáp và dây treo phải được kiểm tra kỹ trước khi sử dụng. Những loại đã hư hỏng phải loại bỏ và tiêu hủy ngay lập tức.
Không sử dụng dây cẩu một cách tùy tiện. Khi cẩu, cần bọc bảo vệ dây tại các điểm tiếp xúc góc nhọn để tránh mài mòn. Tuyệt đối không được giật dây đột ngột khi nâng vì điều này có thể khiến tải trọng tăng gấp ba lần, dễ gây đứt dây. Khi không sử dụng, phải treo cất dây cẩu gọn gàng, tránh để quá tải bất cứ lúc nào.
Dây cẩu và dây treo
Giàn giáo
Cần có phương án bố trí, lắp đặt giàn giáo sao cho không cản trở xe cẩu, khoảng vươn của cần cẩu, đồng thời đảm bảo thao tác thi công thuận lợi.
Giàn giáo phải được đặt trên nền đất cứng hoặc kê bằng tấm ván có kích thước tối thiểu 200 x 200 mm. Những giàn giáo độc lập phải được cố định vào kết cấu vững chắc, giữ khoảng cách tối thiểu 1,5m với các công trình khác. Từng tầng giàn giáo phía trên cần được ràng buộc chắc chắn với tầng dưới bằng dây thép hoặc ống giằng để đảm bảo an toàn.
Giàn giáo thi công
Dụng cụ cầm tay
Tất cả dụng cụ cầm tay phải được buộc dây cố định để tránh rơi rớt trong quá trình sử dụng.
Chỉ sử dụng dụng cụ đúng với chức năng thiết kế. Tuyệt đối không dùng sai mục đích hoặc thay thế bằng công cụ tạm bợ. Không sử dụng các thiết bị bị hỏng, dây điện bị sờn, thiết bị không đầy đủ nắp bảo vệ hoặc có sai sót kỹ thuật.
Những lưu ý khi thi công lắp dựng kết cấu thép hiện nay
Thi công xây dựng kết cấu thép, nhà thép tiền chế đang càng phổ biến vì tối ưu chi phí, cấu trúc đơn giản, dễ dàng lắp đặt... Tuy nhiên bên cạnh có trong quá trình thi công kết cấu thép cho công trình xây dựng cần đảm bảo các yếu tố sau:
Chuẩn bị đồ bảo hộ lao động
Việc chuẩn bị đồ bảo hộ lao động đầy đủ sẽ giúp hạn chế các rủi ro về tai nạn lao động xảy ra. Đồ bảo hộ lao động xảy ra. Đồ bảo hộ lao động phù hợp cho từng hoạt động, công việc từng bộ phận. Nhưng vì cơ bản đồ bảo hộ sẽ bao gồm:
- Quần áo bảo hộ lao động phản quang
- Mũ bảo hộ, kính bảo hộ, giyaf vải hoặc tấm bạt, găng tay mềm
- Dây an toàn & dây cứu sinh
- Giàn giáo
Chuẩn bị đồ bảo hộ lao động
Thời tiết khi thi công
Nhược điểm của kêt cấu nhà thép chính là thời tiết và nhiệt độ. Bởi vậy, khi gia công lắp đặt kết cấu thép cần nghiên cứu kỹ trước thời tiết. Hãy xem dự báo thời tiết trước khi xem thời gian làm việc có đổ mưa không. Bởi mưa mạnh, ẩm ướt không chỉ gây khó khăn mà còn ảnh hưởng tới thiết bị máy móc.
Kiểm tra thiết bị, dụng cụ hỗ trợ
Thiết bị công cụ hay các phương tiện chuyển cũng cần được kiểm tra chắc chắn khi xuất xưởng và đưa vào sử dụng trong công trình. Đặc biệt là các bulong kết cấu, neo... đây là những thiết bị quan trọng dùng để liên kết các cấu kiện quan trọng của kết cấu nhà thép.
Kiểm tra không gian xây dựng
Xem xét không gain xây dựng một cách kỹ lưỡng nhằm đảm bảo có không gian rộng rãi, ngăn nắp để phục vụ các phương tiện, giàn giáo có kích thước lớn, cồng kềnh. Đặc biệt, khi thi công cần ưu tiên xây dựng trước phần bê tông nền. lối đi lại và những nền kê vững chắc để hỗ trợ tốt các phương tiện đi lại.
Báo giá thi công lắp dựng kết cấu thép mới nhất 2025
Tại MEC - Việt Nam, chúng tôi cung cấp giải pháp thi công trọn gói, tối ưu chi phí theo từng yêu cầu thực tế. Giá thi công sẽ phụ thuộc vào nhiều yếu tố như diện tích, loại kết cấu, vật liệu sử dụng, địa hình và tiến độ thi công.
- Gia công kết cấu thép : Giá 4000/kg - 9000 vnđ/kg ( tùy thuộc kết cấu) đã bao gồm vật tư phụ
- Lắp dựng khung kết cấu thép, lắp khung chính, khung nóc gió, consonle cửa đi : Giá 50.000/m2
- Đơn giá lợp tôn nhà xưởng (không gồm chống nóng ) : Giá 22,000 vnđ/m2
- Lắp đặt tôn vách : Giá 25.000 vnđ/m2
- Lắp đặt máng xối, ống thoát nước : Giá 75.000 vnđ/m2
- Lắp đặt viền (diềm) chỉ ( viềm úp nóc và viềm đầu hồi xưởng, viên chân tôn,.. ) : Giá 25.000 vnđ/m2
,.. - Lặp đặt biển công ty, lắp đặt logo
Để nhận báo giá chi tiết, minh bạch và cạnh tranh nhất, vui lòng liên hệ trực tiếp với đội ngũ tư vấn kỹ thuật của chúng tôi qua website: https://mec-vietnam.com/ hoặc hotline: 0945.762.386. Chúng tôi sẽ khảo sát, tư vấn miễn phí và đưa ra phương án báo giá phù hợp nhất với ngân sách và nhu cầu của bạn.
Mec- Việt Nam đơn vị thi công lắp dựng kết cấu thép uy tín, chất lượng hiện nay
Nếu bạn đang tìm kiếm đơn vị thi công lắp dựng kết cấu thép uy tín, chất lượng, MEC - Việt Nam là lựa chọn hàng đầu trên thị trường hiện nay. Với nhiều năm kinh nghiệm trong lĩnh vực thi công nhà thép tiền chế, nhà xưởng và công trình công nghiệp, chúng tôi cam kết mang đến giải pháp tối ưu cả về kỹ thuật lẫn chi phí.
Đội ngũ kỹ sư và công nhân lành nghề, quy trình thi công chuẩn chỉnh, cùng hệ thống máy móc hiện đại giúp MEC - Việt Nam đảm bảo tiến độ, an toàn và chất lượng công trình ở mức cao nhất.
Không chỉ thi công, MEC - Việt Nam còn tư vấn thiết kế, sản xuất kết cấu thép và lắp dựng trọn gói, giúp khách hàng tiết kiệm thời gian và công sức. Đối tác của chúng tôi trải dài từ doanh nghiệp sản xuất, kho vận đến công trình dân dụng quy mô lớn.

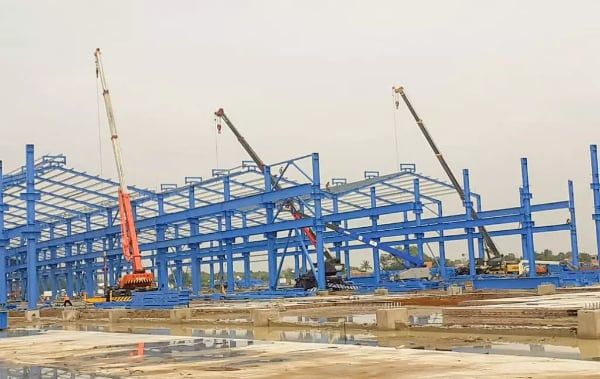

Một số hình ảnh thi công lắp dựng kết cấu thép do Mec - Việt Nam thi công
